- 부산 오페라하우스는 2차원 설계의 한계로 트위스트, 폴딩, 스마트 노드 등 공법 선택을 둘러싸고 4년간 공사 난항을 겪었습니다.
- 실물 검증 끝에 원안인 트위스트 공법으로 복귀했으며, 기존 골조를 일부 철거하고 마감 두께와 곡면을 재계산해 공사를 재개했습니다.
- 사업비는 초기 2,500억 원에서 3,117억 원 이상으로 증액되었으나, 비정형 곡면 미학을 살리기 위한 결단 속에 2027년 개관을 목표로 하고 있습니다.

부산 북항에 들어서는 오페라하우스는 굴절 없이 매끄러운 곡면 파사드를 구현하는 과정에서 설계와 시공 간의 심각한 기술적 격차를 겪었습니다. 2012년 국제 공모 당선작의 '트위스트 공법'이 평면 설계에 머물러 있었다는 이유로 시공사가 난색을 표하면서, 폴딩과 스마트 노드 등 여러 대안 공법을 전전하며 4년의 시간과 수백억 원 이상의 추가 비용을 치렀습니다. 하지만 결국 처음의 트위스트 공법으로 돌아가 이미 세워진 골조 일부를 철거하고 곡면을 재계산하는 방식으로 정면을 완성하고 있습니다.
진주를 품은 조개처럼 매끄러운 곡면을 구현하려 했던 당초 설계안은 비정형 건축이 마주하는 현실적인 기술적 한계를 여실히 보여주었습니다.
1. 2D 도면과 3D 실물의 간극: 비정형 건축이 치르는 비용
설계 공모전에서 아름답게 그려진 곡면 파사드가 실제 현장에서 뼈대로 올라서지 못하는 현상은 비정형 건축(Atypical Architecture)이 직면하는 근본적인 딜레마입니다. 비정형 건축이란 정형화된 직사각형 구조에서 벗어나 자유로운 곡선과 복합 곡면을 활용하는 건축 방식을 의미합니다.
이러한 건축물에서 파사드 곡면을 잡아내는 기술은 단순한 외관 장식이 아닙니다. 입체적인 구조 전체의 물리적 안정성과 제조 가능성을 결정짓는 공학적 핵심 영역입니다. 설계 도면상의 선 하나가 실제 입체 부재로 변환되지 못하면 건물 전체의 공정이 멈춰 서게 됩니다.
2. 트위스트, 폴딩, 스마트 노드: 곡면을 세우는 세 가지 공법
비정형 파사드를 구성하는 철골 부재를 어떻게 비틀고 연결하느냐에 따라 공법이 갈립니다.
첫째, 트위스트 공법은 직선 철골 단면 자체를 꽈배기처럼 입체적으로 비틀어 세운 뒤 유리를 붙이는 방식입니다. 굴절 없이 연속적이고 매끄러운 곡면을 만드는 데 가장 유리합니다.
둘째, 폴딩 공법은 철골을 비트는 대신 면과 면을 일정한 각도로 꺾어 접어서 모양을 내는 방식입니다.
셋째, 스마트 노드 공법은 철골 부재 자체를 가공하기보다 부재들이 만나는 이음새 마디(Node)에서 각도를 조절해 전체 곡률을 맞춰가는 기법입니다.
비정형 건축의 곡면을 구현하기 위해 트위스트, 폴딩 등 다양한 공법을 검토하며 기술적 난제를 해결해 가는 과정입니다.
3. 공법만 바꾸면 해결될까? 사람들이 빠지는 흔한 오해
건축 현장에서 공학적 난관에 부딪혔을 때 흔히 "공법만 대안으로 교체하면 기존 골조나 설계를 건드리지 않고 해결될 것"이라고 생각하기 쉽습니다. 그럼 대안 공법 하나만 고르면 되지 않냐고요?
진짜 문제는 각 공법마다 표현되는 외관 곡률과 마감 두께, 구조물 간 간섭 범위가 완전히 달라진다는 점입니다. 공법 변경은 단순히 부품을 바꾸는 것이 아니라 건축물 전체의 구조 계산과 파사드 미학을 뿌리째 재설정하는 작업을 의미합니다. 대안 공법을 도입하더라도 기존 설계의 정체성이 훼손되거나 또 다른 공학적 한계에 부딪힐 수 있습니다.
4. 부산 오페라하우스: 4년을 돌아 돌아온 최초의 답

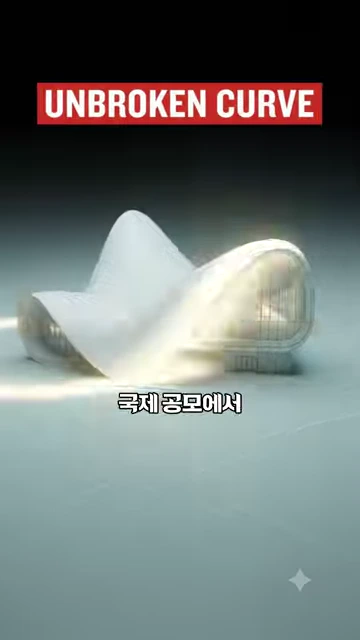

부산 오페라하우스는 2012년 '진주를 품은 조개' 모양의 설계안으로 출발해 2018년 첫 삽을 떴습니다. 하지만 2019년 시공사는 설계가 2차원 평면에 머물러 있어 꼬인 뼈대를 실제로 세울 수 없다며 손을 들었습니다. 이후 철골을 접는 폴딩 공법이 대안으로 나왔으나 설계사가 곡면 변형을 이유로 거부했고, 2022년 이음새에서 각도를 내는 스마트 노드 공법을 골랐음에도 2023년 3월 공사가 다시 멈춰 섰습니다. 환장할 노릇이죠.

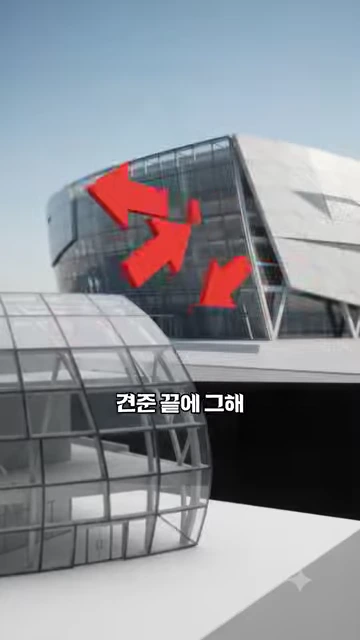

결국 실물 모형까지 만들어 네 가지 공법을 비교 검증한 끝에, 2023년 10월 선택한 답은 처음의 트위스트 공법이었습니다. 4년을 돌아 출발점에 다시 선 셈입니다. 여기서 발상을 뒤집습니다. 공법을 또다시 바꾸는 대신, 이미 서 있는 뼈대 중 원안 곡면과 간섭이 생기는 부분을 철거하고 마감 두께를 조정해 곡률을 다시 산정하기로 한 겁니다.
설계와 시공 사이의 간극을 줄이기 위해 이미 올라간 구조물을 조정하며 곡면을 완성해 나가는 과정입니다.

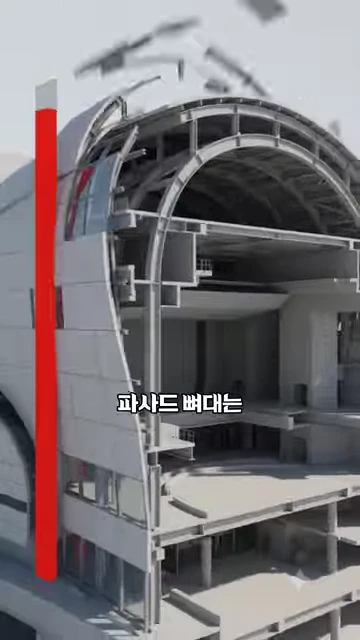

2024년 5월 공사가 재개되었고 2025년 여름 파사드 뼈대는 95%까지 올라섰습니다. 사업비는 기부금 1,000억 원을 포함한 초기 2,500억 원에서 3,117억 원으로 늘어났으며, 여기에 800억 원 안팎이 더 붙을 것이라는 전망이 나옵니다. 준공 목표는 2026년 12월, 개관은 2027년으로 예정되어 있습니다.
5. 비정형 건축 프로젝트를 바라보는 명쾌한 기준
대형 비정형 공공건축 사업의 성패를 판단할 때 주목해야 할 점은 단순히 공기 지연이나 일시적 난항 그 자체가 아닙니다. 중요한 것은 원안이 가진 미학적 정체성을 유지하면서 공학적 재계산을 얼마나 정밀하게 수용했는가입니다.
우회 공법으로 적당히 타협하여 건물 고유의 곡면 미학을 잃어버리는 것보다, 기존 구조물의 일부 철거와 정밀 재계산을 감수하더라도 원안의 완성도를 확보하는 것이 장기적으로 건축물의 가치를 지키는 길입니다. 4년의 돌아간 시간과 늘어난 예산은 2D 설계와 3D 시공 사이의 격차를 극복하고 비정형 건축 파사드를 진짜 완성해 가는 과정에서 치른 공학적 비용이라 볼 수 있습니다.
FAQ
부산 오페라하우스 공사가 1년 넘게 중단되었던 주요 원인은 무엇인가요?
2012년 국제 공모 당선작의 트위스트 공법 설계가 2차원 평면 상태에 머물러 있어, 실제 3D 입체 철골 구조체로 시공하기 어렵다는 시공사의 문제 제기로 공사가 중단되었습니다.
폴딩이나 스마트 노드 같은 대안 공법은 왜 최종 채택되지 않았나요?
폴딩 공법은 외관 곡면이 달라진다는 이유로 설계사가 거부했고, 스마트 노드 공법은 채택 후 추가 검증 과정에서 실물 구현의 한계가 드러나 최종 배제되었습니다.
원안 트위스트 공법으로 돌아가면서 기존에 세워둔 철골은 어떻게 처리했나요?
공법을 변경하는 대신 이미 서 있는 뼈대 중 원안 곡면과 간섭이 발생하는 부분을 일부 철거하고, 마감 두께를 조정하여 곡면을 다시 계산하는 방식으로 해결했습니다.
부산 오페라하우스의 최종 완공 목표 일정과 총사업비는 어떻게 되나요?
2026년 12월 준공과 2027년 개관을 목표로 하고 있으며, 총사업비는 최초 2,500억 원에서 현재 3,117억 원으로 늘어난 데 이어 약 800억 원의 추가 비용이 예상됩니다.
